设为首页  |  加入收藏  |  联系我们
冲刺第一度|乌东德水电站第三台机组开始有水调试
2020/6/23 22:01:56    新闻来源:三峡集团

  本网讯(林艳)6月16日23时57分,乌东德水电站5号机组提进水口快速门充水阀进行充水平压,正式进入有水调试阶段。至此,5号机组投产发电进入倒计时。

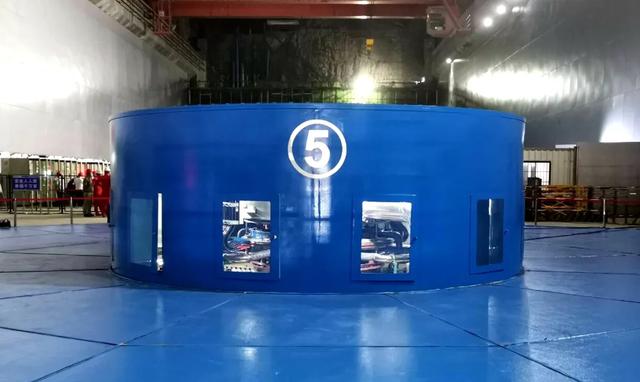

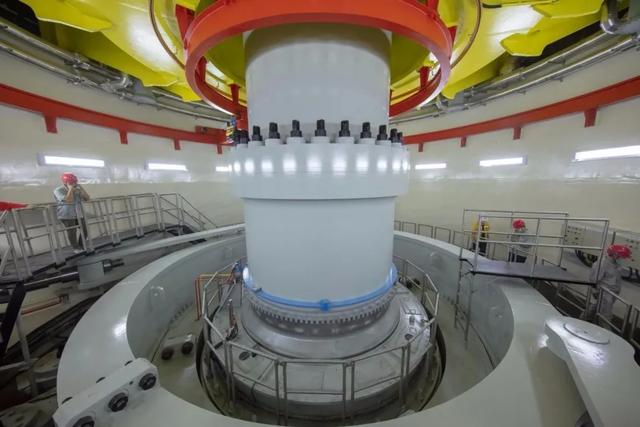

  五号机组有水调试  摄影:万新平

  5号机组是继6号和7号机组之后第三台进入有水调试的机组,也是乌东德水电站今年计划投产发电的第三台机组。机组于2020年1月17日完成转轮吊装,2月13日完成转子吊装,6月17日完成压力钢管平压充水,顺利进入有水调试阶段。

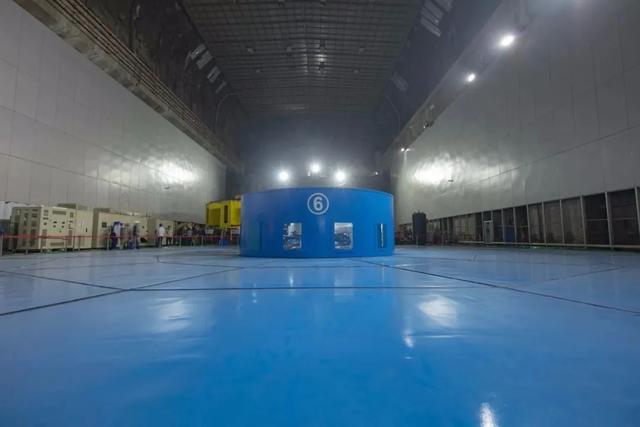

  六号机组有水调试  摄影:赵健

  在充水过程中,主要检查尾水位以下水工建筑、尾水管及进人门、蜗壳及进人门等机组各部位渗漏水情况,检查各水压仪表、传感器工作情况,为机组即将进行的各项启动试验做好准备。

  七号机组有水调试  摄影:黄杰

  为确保乌东德水电站首批机组按期投产,自春节以来,三峡集团一手抓疫情防控,一手抓安全生产,组织各参建单位精心优化施工,严抓质量和安全。三峡集团长江电力乌东德电厂统筹安排、提前部署,党员同志带头坚守岗位,严格控制设备安装质量,为5号机组按期进入调试发挥了积极作用。

  据悉,乌东德水电站共安装12台85万千瓦水轮发电机组。当前,最先进入有水调试的6号和7号机两台机组已进入并网调试冲刺关口,5号机组将紧随其后,力争在今年7月实现首批机组投产发电目标。

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
