老挝南欧江七级电站2号机组定子成功吊装
2020/6/8 22:56:11    新闻来源:电建海投公司

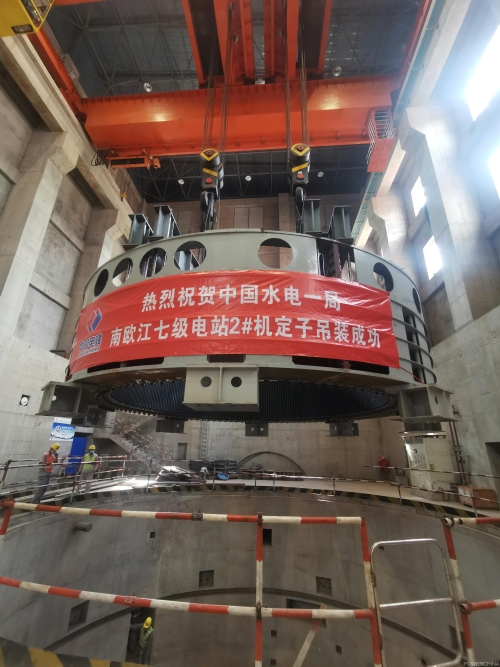

6月7日10时,电建海投公司老挝南欧江七级电站2号机组定子经过1小时有序操作成功吊装就位,标志着发电机组本体设备安装全面展开。

2号机组定子在现场安装间,先后完成了定子基座安装与焊接、定位筋的安装调整、冲片的叠装压紧等工序,并于5月29日一次性通过铁芯磁化试验,由于疫情海关管制进货困难,自2号机定子组装以来,七级电站项目部协调厂家、货代、安装单位克服困难,多途径保证物资供应与相关人员的进场,制定节点工期计划,倒排工期,细化工作内容与安装工序,及时协调解决制约工程进度问题,有力保障了2号机组定子按期完成吊装,下一步开始定子下线等工作。

目前,南欧江七级电站机电安装各项工作正在有序按期推进。
