老挝南欧江七级电站首台机转子精准吊装就位
2020/6/5 22:30:15 新闻来源:电建海投公司
6月4日上午10时,经过 40分钟桥机平稳的运行,电建海投公司老挝南欧江七级电站首台机组转子准确无误吊装就位,完成机电安装关键节点目标,为首台机组按期发电打下了坚实基础。

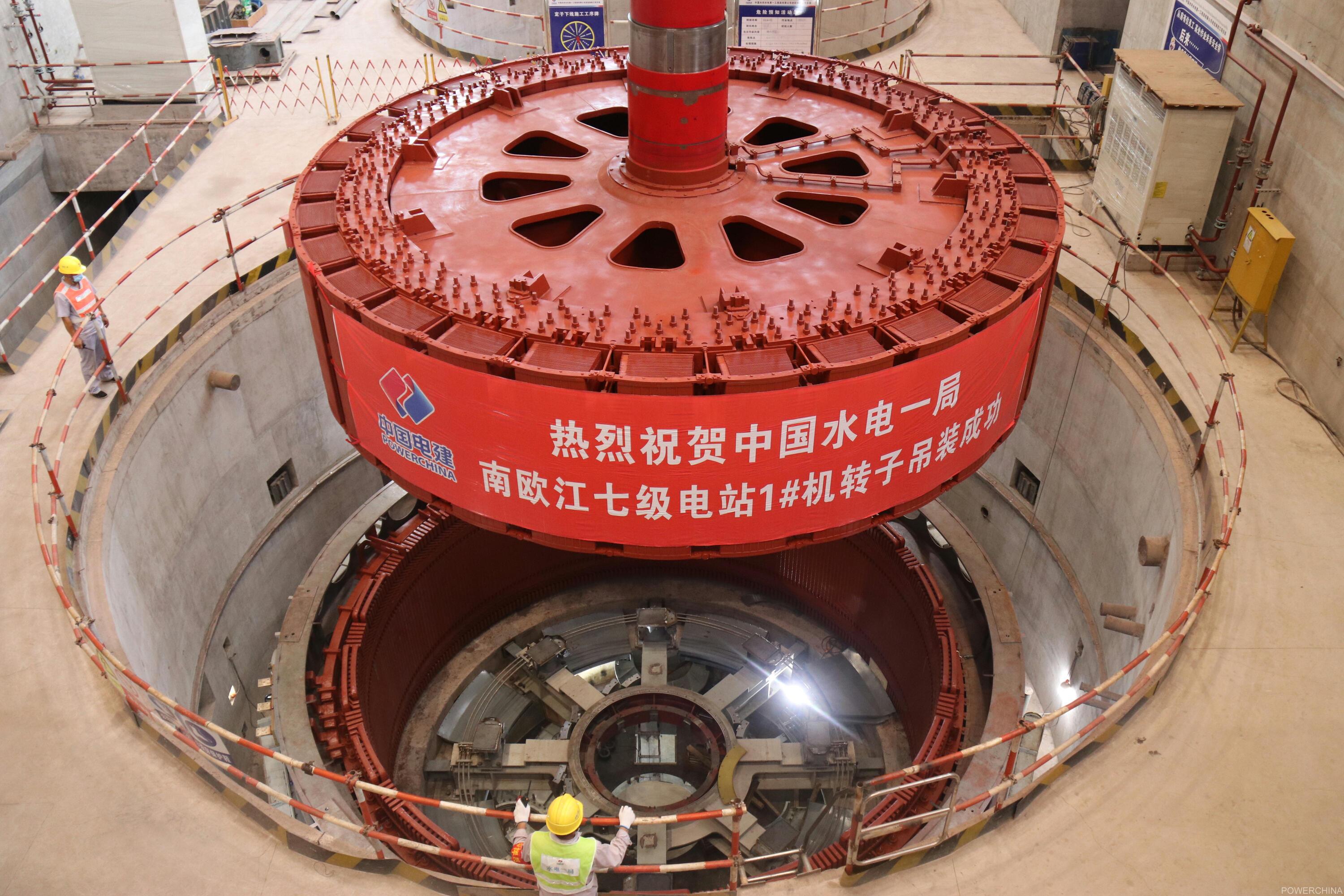

南欧江七级电站首台机发电机转子由主轴、磁轭、磁极等主要部件组成,组装后起吊重量达300吨,是七级电站最大吊装件,由于重量大对位精度要求高,吊装采用专用的平衡梁,以便提高对位精度,吊装前进行试吊,以保万无一失。同时吊装前对磁极绕组进行直流电阻、交流阻抗、交流耐压试验,以检测绕组平衡及绝缘可靠性。
为保证转子吊装的安全和质量,现场制定转子吊装专项方案。吊装前对相关专业人员进行安全、技术交底,落实吊装措施,明确吊装责任。吊装过程中由业主、厂家、监理、施工方共同组成监护小组,进行吊装作业过程监测,经参建各方团结协作,最终确保首台机组转子顺利吊装。
