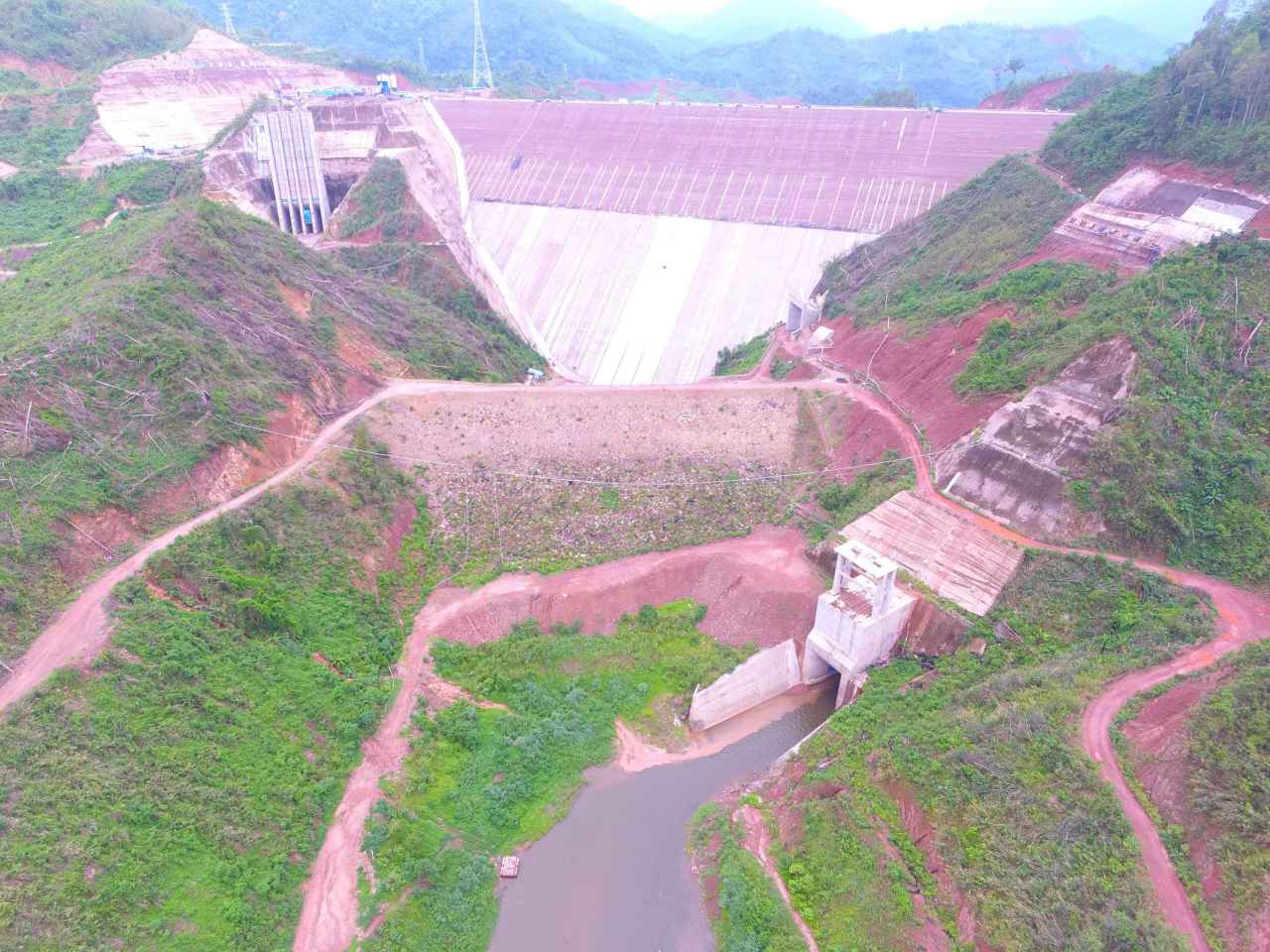

5月29日,由水电十五局承建的老挝南欧江七级水电站工程大坝面板一期历时116天浇筑完成,较度汛节点提前2天,标志着主体工程进入完工冲刺阶段,同时也为电站下闸蓄水奠定了坚实基础。
南欧江七级水电站位于老挝北部,是南欧江梯级最上游的”龙头”电站,规模为一等大(I)型工程,坝型为混凝土面板堆石坝,最大坝高143.5米。大坝填筑采用“数字大坝”控制,2019年8月29日大坝填筑到顶;大坝面板分两期施工,一期面板于2020年2月3日开始浇筑,共完成33块面板混凝土浇筑,累计近2万方。
施工过程中,面对疫情期间人力资源不足及口岸关闭材料物资供应受阻、大风天气等重重困难和压力,水电十五局南欧江七级项目部组织相关部门多次召开专题会议,疫情防控与施工生产两手抓,采取全封闭管理严防输入风险,成立青年突击队,项目后勤机关、机械队、拌合站等技术干部轮流支援一线、细化施工方案,优化资源配置等举措。
为了严控面板施工质量,项目部建立面板专用混凝土拌合站,设置溜槽封闭以减少雨水渗入,施工现场质量员、技术员对混凝土拌和物质量控制、混凝土入仓、振捣、模板滑升速度、混凝土收面、混凝土养护及保护等工序24小时进行质量监督。同时,成立了混凝土养护小组,专人负责,土工布全覆盖、花管长流水养护,保证一边浇筑一边盖护,做到振捣密实,不间断养护。工程质量良好,并得到老挝能矿部巡视组专家的充分肯定。
七级电站具有南欧江龙头水库调节功能,电站总装机21万千瓦,计划年平均发电量为8.36亿千瓦时,是全流域七个电站总单机装机最大的电站。电站建成后,将极大解决老挝北部电力供应不足压力。同时,对充分促进老挝经济的可持续发展、优化水资源配置,提高当地人民生活质量有着重要意义。
老挝南欧江七级水电站工程
