大藤峡6号机转子吊装完成
2020/6/1 21:00:42 新闻来源:水电八局

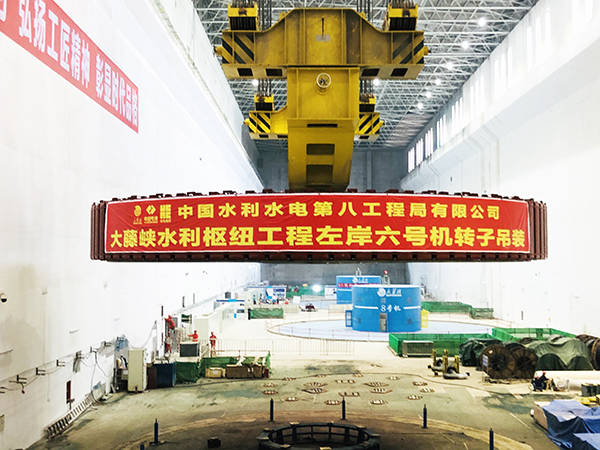

5月31日,大藤峡水利枢纽左岸厂房6号机转子吊入机坑。至此,大藤峡水利枢纽左岸厂房三台机组全部吊装完毕,为实现左岸厂房三台机按期发电奠定了坚实基础。
6号机转子施工中,水电八局项目部克服新冠疫情影响,周密部署施工,严格执行防控措施,加速复产复工。参建各方齐心协力、科学策划,克服了人力资源紧缺、工期紧张等困难,髙质量完成了转子中心体拼装、支臂焊接、转子叠片调整等工作,并一次性通过转子整体耐压,确保了转子施工按期完成。
6号机转子吊装采用两台600吨桥机并车抬吊,起吊总重量930吨。吊装前项目部制定了详细的吊装方案,成立了吊装组织机构,对参与吊装人员进行安全技术交底。技术人员提前测定转子行进路径,精确定位就位基准点。吊装中,监护人员对吊装区域进行封闭管理,严密监护桥机主电机状况,并精准控制定、转子间间隙,保证转子吊装安全。
后续,大藤峡6号机组将进入总装、调试阶段。
