国内最高额定水头抽蓄电站上库主坝填筑圆满完成
2020/5/18 22:49:54 新闻来源:水电十二局

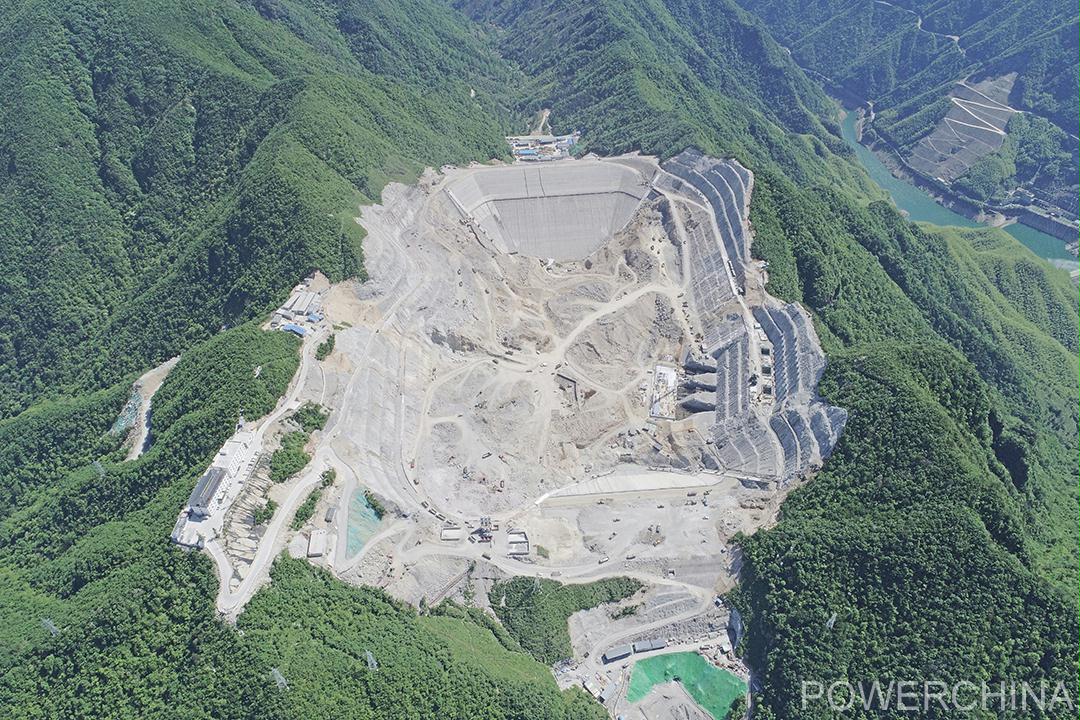

日前,水电十二局承建的国内最高额定水头抽蓄电站长龙山抽水蓄能电站上水库主坝填筑圆满完成。
该工程位于浙江安吉,“绿水青山就是金山银山”理论发源地,紧邻已建天荒坪抽水蓄能电站,装机规模2100兆瓦,位居国内已建、在建抽水蓄能电站前三位。该电站额定水头高达710米,位居世界第二、中国第一。上水库主坝采用钢筋混凝土面板堆石坝,最大坝高103米,坝顶长372米,总填筑量270万方;435米的超长引水长斜井国内第一,设计和施工难度均具有挑战性。电站建成后主要承担华东电网调峰、填谷、调频、调相及紧急事故备用等任务。
2020年是长龙山抽水蓄能电站工程建设的关键之年。该工程全年有效施工天数仅200余天。为加快推进工程建设,施工局千方百计赶抢进度,施工现场70余台运输车辆、几十台大型施工设备同时交叉作业,克服雨季、大雾天气、新冠肺炎疫情、库区内爆破等对工程施工的影响,开展“保安全、促进度、筑精品”劳动竞赛,掀起抓安全、守质量、保履约的大干高潮。
为确保大坝填筑质量,施工过程运用了“数字大坝”管理系统实时监控,严控干密度、渗透系数和坝料分区,严控铺料厚度和碾压遍数等参数。严格按照工程总进度目标,细化目标任务、倒排施工计划,平均填筑强度28万方/月,高峰填筑强度达40万方/月,连续多月保持大坝高强度填筑,高标准、高质量推进项目建设,完成了大坝总填筑270万方的主坝填筑的工程施工任务。
