世界最深碎石置换振冲桩一期工程全面完工
2020/5/15 23:12:39    新闻来源:水电基础局

5月13日,水电基础局承建的拉哇水电站上游围堰超深振冲碎石桩一期B区最后一个振冲碎石桩(IB-1018#)完成,标志着世界最深振冲碎石置换桩一期工程圆满完成。

拉哇水电站位于金沙江上游的川藏河段,是金沙江上游13级开发方案中的第8级,最大坝高239米,控制集水面积176027平方千米,总装机容量2000MW,是国家加快深度贫困区能源开发助力脱贫攻坚的重点水电项目。对助力藏区脱贫攻坚、全面建成小康社会和我国能源结构调整具有重要作用。

水电基础局承建的拉哇水电站上游围堰超深振冲碎石桩工程旨在解决厚达70米的深厚覆盖层软基问题,为电站60米围堰及基坑边坡安全稳定提供保障,是决定拉哇水电站成败的关键性工程。受汛期影响,本期工程如不能在汛前完成,电站整体工期将延后一年。

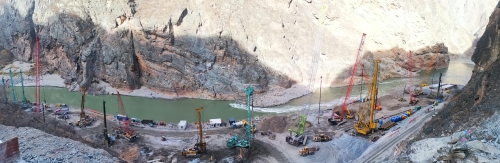

该工程累计有效成桩35693.14米,最大施工深度68米,施工深度远超国内现有水平(目前国内现有水平仅35m~40m),施工无先例可循,国内仅有水电基础局在西藏M项目成功进行了90m振冲碎石桩试验,但缺乏大规模使用工程经验。开工之初,受疫情影响,人员、设备进场一再延期,为汛前完工这一目标带来了巨大压力。面对以上不利因素,公司自主研制了可适用于70米级振冲碎石桩施工的SV70碎石桩机设备,大大提高了施工效率。

该工程的顺利完成,为二期振冲碎石桩工程施工及电站下一步围堰建设奠定了坚实的基础。
