大藤峡工程左岸三台水轮发电机组转轮全部吊装完成
2020/5/15 6:14:33    新闻来源:中国水利网

左岸最后一台机组

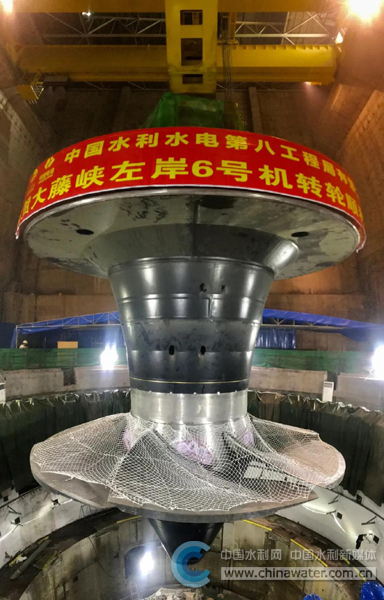

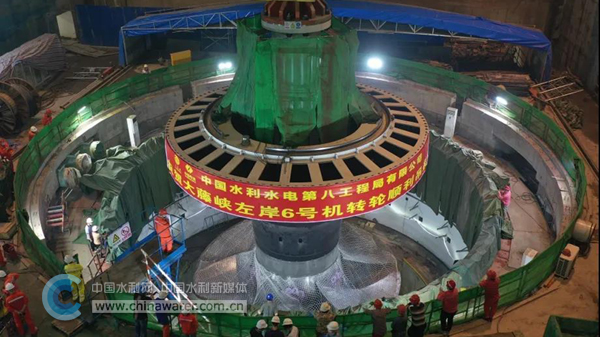

  中国水利网站5月13日讯(通讯员 陈杨 李昆峰)5月12日下午3时29分,大藤峡工程左岸最后一台(6号)水轮发电机组转轮启动吊装,历时33分钟,精确吊入预定位置,宣告左岸三台水轮发电机组转轮全部吊装成功。组装工期30天,较首台机组节约近一半工期。

  大藤峡工程左岸共布置三台国内最大的轴流转桨式水轮发电机组,单机容量20万千瓦。作为水轮发电机组的核心部件,转轮直径10.4米,高7.5米,起吊总重量960吨,制造难度大、安装要求高。设备制造厂家和安装单位克服劳动力短缺、物流滞后等重重困难,严控质量,加快推进安装进度,顺利完成节点目标。

  2020年春节以来,大藤峡公司一手抓疫情防控、一手抓复工复产,全面跟踪指导,强化统筹协调,严抓制造和安装工艺,建立奖惩机制,全力以赴确保首台机组投产发电目标和后续机组安装进度。目前,左岸首台机组已正式投入商业运行,7号机组即将进行充水试验,6号机组计划进行发电机下机架、转子安装。

  来源:中国水利网站 2020年5月13日
