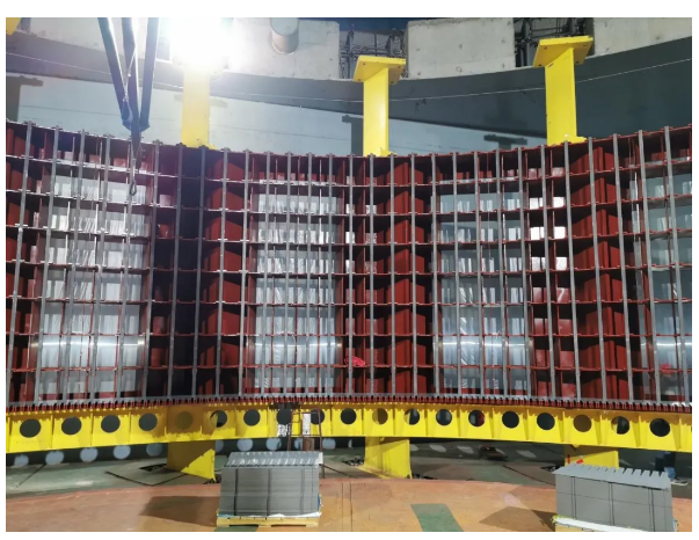

本网讯(吴思源 赵宗引)4月30日,白鹤滩右岸电站首台机组(14号机)定子正式开始铁芯叠片。
14#机水轮发电机组定子铁心高度3.65米,铁心内径16.58米,铁芯整圆单层叠片58张,按层间错片1/3叠装而成,由93段扇形片和通风槽片交错现场叠装而成,定子铁芯由0.5毫米厚硅钢片叠装而成(约35万张),并用穿心压紧螺杆(M24/348根)分9次进行压紧,组装完成定子整体重量约为698.13吨。叠装的定子铁心为发电机重要组成部分之一,将为交变磁场提供专用“高速公路”。
自2019年12月31日开始定子机座组装以来,为改善定子安装环境,解决定位筋径向调整难度大和托块焊接变形控制困难等问题,三峡机电公司白鹤滩机电安装项目部组织相关参建单位开展全封闭防护棚设计,研究定位筋托块焊接工艺等,最终将定位筋焊后半径偏差控制在小于0.40毫米、扭斜小于0.10毫米以内,各项指标均满足《1000MW水轮发电机组安装质量检测标准》,取得良好效果。
