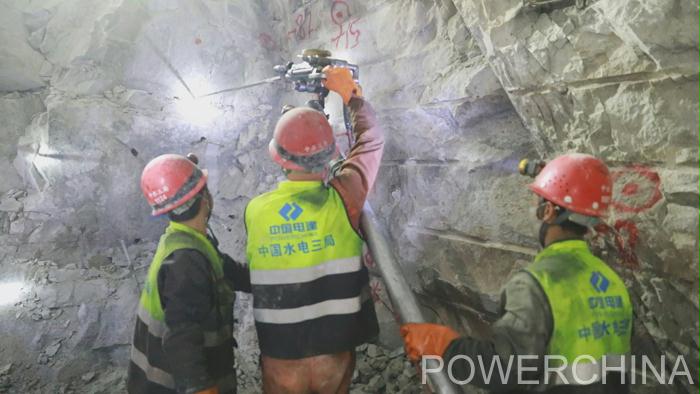

来往如流的运输车、此起彼伏的号令声、风雨无阻的作业人员……共同汇聚成秦岭深处的郁勃生气,这是4月16日记者在陕西镇安抽水蓄能电站建设现场看到的实景。经采访得知,该项目在顽强战疫中科学实现全面复产,并已快速掀起大干热潮,目前进度、质量、安全均受控。

镇安抽水蓄能电站,是国家电网公司服务革命老区振兴发展、推进能源结构调整和西部大开发战略实施的重大工程,也是西北地区首个抽蓄电站、陕西省最大抽蓄电站。工程位于陕西省商洛市镇安县,装机容量140万千瓦,安装4台35万千瓦可逆式水轮发电机组,2016年8月开工,计划于2023年竣工投产。电站C1标即土建及金属结构工程,由“中国水电三局、中国水电十五局联合体”承建。水电三局第一分局、制造安装分局、基础建筑分局及勘测设计研究院,共同参与建设。

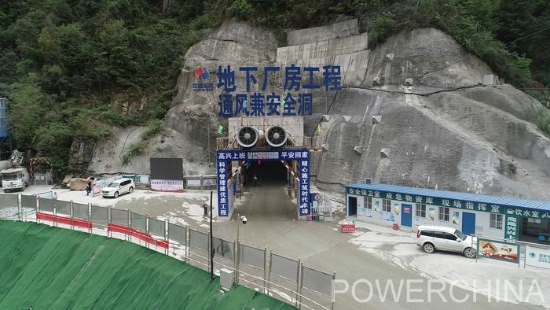

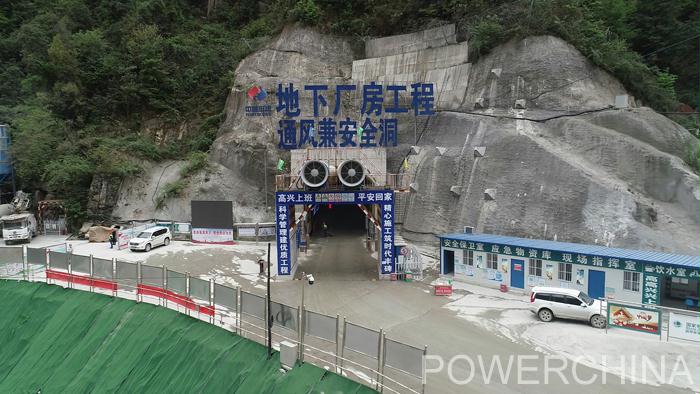

2019年,镇安电站项目建设用地划拨工作完成,建设新增使用林地取得批复,通风兼安全洞顺利贯通,地下厂房顶层完成开挖支护,引水系统1、2号上斜导孔施工完成,下库拌合站建成投产,业主营地建设工程取得施工许可证,公寓楼全部封顶,年度里程碑节点全部完成。

国内新冠肺炎疫情趋缓后,联合体党工委书记、水电三局第一分局副局长、镇安项目经理王永刚,是2月中旬首批返岗复工人员之一,他告诉记者:“为打赢疫情阻击战和工期保卫战,镇安项目部编制了《复工工作计划》,把整个工程划分了30个分部、分项工程,由领导班子成员进行包办,按照工作程序主抓三方面:一是对分包队伍在进场以前进行防疫复工实施方案的交底;二是项目部对拟复工的工作面进行安全隐患排查;三是对入场的农民工进行实名登记、安全教育培训,并在现场进行技术交底、安全交底。所有条件具备以后,再开始复工。截至3月底,所有工作面已全部顺利复工。”

项目副经理武胜利对记者说:“我们在复工前做好了口罩、工业测温枪、84消毒液、酒精等防御物资的储备,并及时与当地政府沟通,做好了工地钢材、水泥、火工材料等施工物资的供应保障。今年受疫情影响,但我们整个项目部有信心、有决心,完成今年的产值目标,向公司交一份满意的答卷。”

据水电三局副总工程师、镇安项目总工程师李玉凡介绍,该项目所在山区陡峭险峻,含多个断层破碎带,且施工场地狭小;从下水库到上水库的山路里程长达25公里,上水库无中转料场,且地下隧洞群交错连亘,因此,该项目点多、面广、战线长,管理协调工作量大,并且安全风险和技术难度高。李玉凡表示,项目部将采用数字化大坝技术、双聚能预裂爆破技术、全程跟踪无线测斜技术、精细化开挖和预应力快速锚固技术等一系列前沿手段,为镇安抽水蓄能电站建设的安全、质量和进度保驾护航。

采访中,记者了解到,党组织为项目高效有序防疫复产提供了巨大动能。联合体党工委副书记沈刚告诉记者:“项目党组织在电站施工过程中、在急难险重任务中,顽强拼搏,努力进取,做好表率!项目现在各个方面都取得了积极进展,得到了业主、监理单位的一致好评。'越是艰险越向前,我是党员我先上!'我们在以后的工作中,将进一步发挥党组织的核心作用及监督作用,严要求、高标准地开展工作,为镇安抽水蓄能电站建设做出我们应有的成绩!”

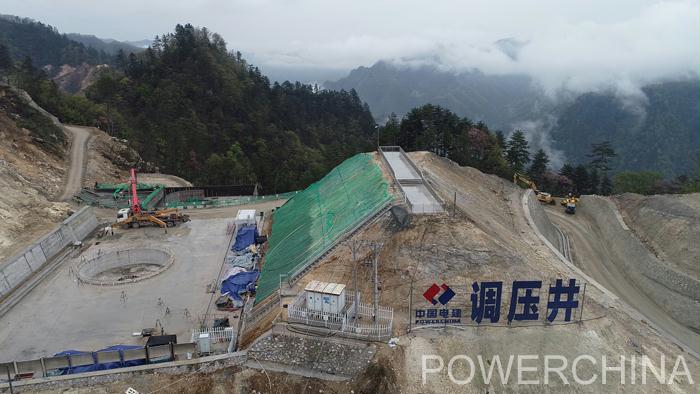

截至目前,镇安抽水蓄能电站引水系统的上平洞、中平洞,已基本完成开挖支护工作;1号上斜井已经完成反井钻反拉施工;2号上斜井已经完成定向钻钻孔工作。据悉,项目部拟在5月份开始1号上斜井的扩挖。
