报喜!乌东德水电站非溢流坝段全部浇筑到顶
2020/3/27 22:33:34 新闻来源:三峡集团

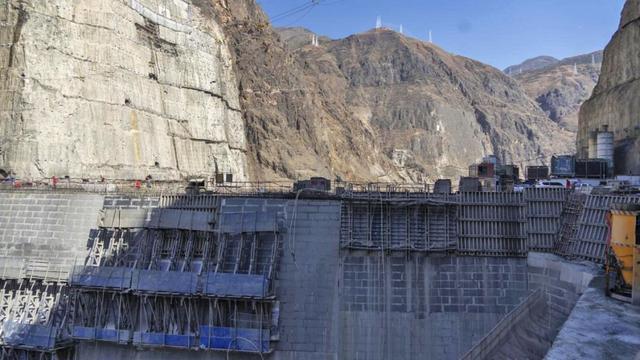

本网讯(王璐)3月26日,乌东德水电站再传捷报,大坝主体工程1号和15号非溢流坝段成功浇筑到顶,成为继2号和14号坝段之后,第二批年内浇筑到顶的坝段。至此,大坝非溢流坝段全部浇筑完成,为大坝门机、轨道梁以及电气设备等项目启动创造了条件。

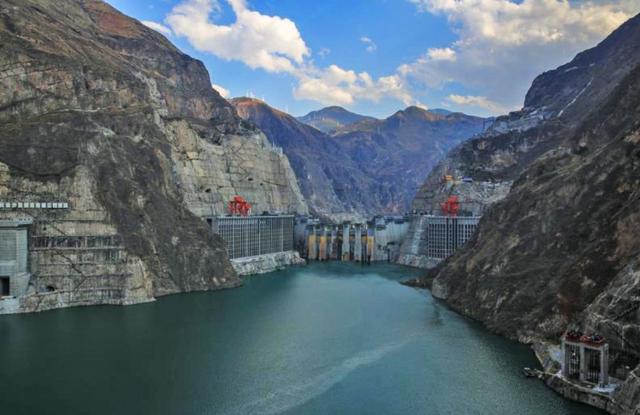

乌东德大坝位于四川省会东县和云南省禄劝县交界处的金沙江下游河段上,是世界上首个全坝应用低热水泥的300米级双曲拱坝。大坝共分15个坝段,坝顶高程988米,最大坝高270米,于2017年3月16日正式开始浇筑,截至目前累计浇筑混凝土261万立方米,9个坝段到顶。
乌东德大坝年内两批坝段接连到顶也是三峡集团承担的巨型水电站建设项目春节期间连续施工、节后全面复工的一个缩影。
为保障春节期间施工进度,乌东德工程建设部重点岗位职工放弃休假、坚守一线,组织全体建设者细化施工任务,科学协调参建单位施工资源配置,克服人力资源组织困难、供料系统资源受限等不利因素,在确保各工序安全有序的前提下,高效推进工程建设。
突发的新冠肺炎疫情给工程带来巨大挑战,乌东德工程建设部配合当地政府做好相关防疫工作,及时为现场工作人员配发防护物资,组织开展工作生活区域的集中消毒,对施工区进出人员进行集中摸排登记与隔离观察,实现疫情期间“零质量事故、零安全事故、零疫情报告、零延误节点”的“四零”目标。
