设为首页  |  加入收藏  |  联系我们
乌东德连续2台百万千瓦级机组转子成功吊装
2020/2/21 11:36:44    新闻来源:三峡集团

 本网讯(彭宗卫)新冠肺炎疫情发生后,三峡集团坚持疫情防控和工程建设“两手抓、两不误”,其巨型水电站建设项目在春节期间连续生产不停工、节后加快全面复工。疫情防控期间,乌东德水电站工程建设现场捷报频传,先是乌东德大坝连续3个坝段浇筑到顶,接着2台百万千瓦级水轮发电机组转子成功吊装。

  本文摄影:王普 李时宇 许健

  继2月13日上午乌东德水电站5号机组转子安全顺利吊装之后,2月16日上午,乌东德水电站第4台百万千瓦级水轮发电机组转子也吊装成功。至此,总装机容量1020万千瓦的乌东德水电站已有4台机组进入总装阶段,为2020年7月首批机组安全准点发电打下坚实基础。

  在严重疫情面前,乌东德机电工程是如何战胜严峻考验屡屡报捷的呢?记者就此赴现场采访。

  执行“一声令”:

  加强内部防控,全力抗击疫情

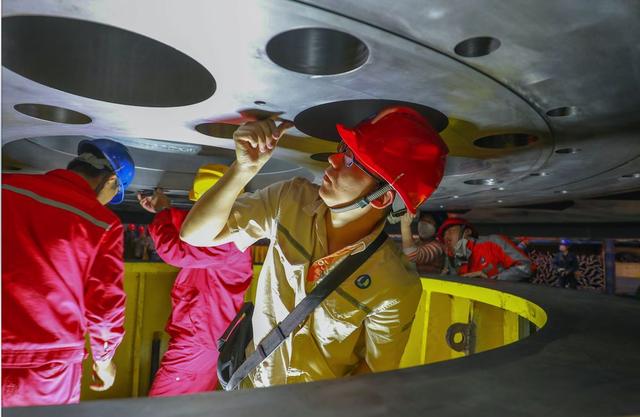

  2019年12月16日,乌东德水电站首台机组转子吊装,技术人员对转子进行吊装前的检测

  2019年是乌东德机电安装工程首个高峰年。三峡机电公司以质量安全“双零”和打造“精品工程”为目标,精心组织、精细管理,以“最优工艺、最高标准、最严管控”持续推进机电工程建设,积极探索打造“美丽机电”,已完成项目质量优良,安全、进度受控,圆满完成2台机组转子吊装任务。

  2020年是乌东德机电工程关键之年、决胜之年、投产发电年,首批4台机组将在汛期投产发电,机电工程目前已率先进入施工高峰期。疫情发生后,按照三峡集团部署安排,三峡机电公司全面贯彻“坚定信心、同舟共济、科学防治、精准施策”的要求,把疫情防控作为当前最紧迫、最重要的政治任务,督促参建单位和合作单位加强内部防控,共同打赢疫情防控阻击战、攻坚战。

  “我们认识到,为了实现今年重要工程节点目标,确保工程安全稳定、质量优良,只有科学精准做好疫情防控,才能顺利实现机电工程建设目标。”三峡机电公司总经理助理、乌东德机电安装项目部主任杜建国说。

  疫情就是命令,防控就是责任。三峡机电公司党委及时果断成立疫情防控工作领导小组,全面领导协调疫情防控工作。三峡机电公司上下统一思想,增强做好疫情防控工作的责任感、使命感和紧迫感。项目部“疫”不容“迟”,及时制定疫情防控应急预案,与业主、设计、监理、施工等单位形成联防联控机制,连夜组织对460多名机电工作人员采取防护措施,为防疫期间坚守工地的值班人员提供充足的防护物资,切实做好个人防护。

  截至2月16日,项目部未出现确诊病例和疑似病例。

  下活“一盘棋”:

  咬定投产目标,奋力组织生产

  乌东德水电站安装12台单机容量85万千瓦水轮发电机组,总装机容量1020万千瓦。电站首批机组将于2020年5月完成总装及无水调试、7月正式投产发电,2021年7月全部机组投产。

  乌东德水电站工程今年需完成机电设备安装总工程量46740吨。机电工程参建单位和人员多,安全文明施工标准化建设任务重,质量安全管理要求高,当前疫情防控工作压力大。

  疫情给乌东德水电站机电安装工程带来极大挑战,有的参建人员因疫情形势严峻而产生懈怠情绪,甚至对今年投产发电目标产生动摇。受节后人员返岗滞后影响,安装现场施工人员紧缺,加上机电设备物资供给时间滞延对机电工程进度带来巨大挑战,需重新研究和部署机电工程生产建设保障工作。

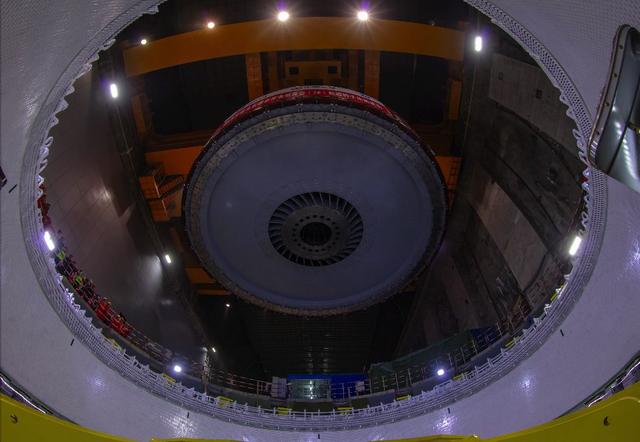

  乌东德水电站左岸首台转子成功吊装

  “现在正是考验我们的时候!我们必须提高政治站位,深化思想认识,凝聚机电工程参建各方力量,咬定青山不放松,创新工作思路,优化施工工艺,想方设法、排除万难,确保安全准点实现发电目标。”三峡建设管理公司总经理、三峡机电公司董事长张成平表示。

  三峡机电公司党委周密部署,坚持疫情防控和安全生产“两手抓”,用“三招”破解抗击疫情期间遇到的难题。

  ★一是科学组织生产安排。参建各方按照“抓重点、抓关键”原则,集中力量全力以赴突破重点部位和关键工序,取得显著成效。

  ★二是创新工作模式,提高工作效率。员工不能及时返岗,就远程办公指导现场工作,保障各项工作平稳推进;多个厂家技术人员不能到达工地现场指导工作,就通过视频、电话、语音留言等方式解决施工现场问题。

  ★三是狠抓质量不放松。在确保施工人员生命安全和身体健康的前提下,有序安排机电工程建设任务,确保安装现场的安全质量。

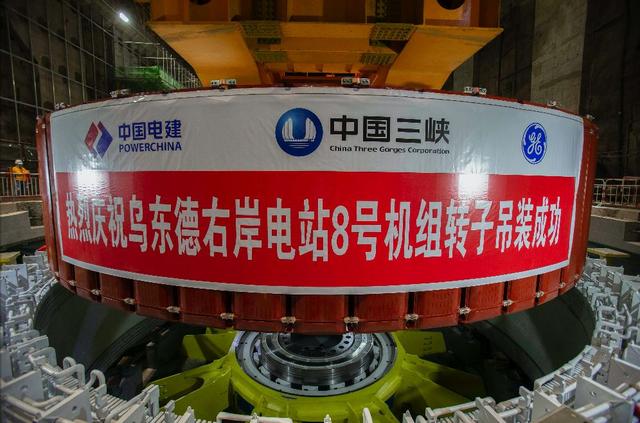

  2月13日,乌东德水电站5号机组转子成功吊装。2月16日,8号机组转子成功吊装。

  “5号机转子整体圆柱度达到0.34毫米,定子整体圆柱度达到0.45毫米,下机架安装水平每米0.02毫米,各项验收指标均优于精品机组标准。项目部克服了人员不足等诸多挑战和困难,顺利完成了这台转子吊装任务。”三峡机电公司项目部员工陆家俊说。

  聚拢“一条心”:

  党员争当先锋,合力战胜困难

  乌东德水电站机组单个转子重达2100吨,最大直径17.5米,高4米,是乌东德水电站85万千瓦水轮发电机组最重要的部件之一,也是目前全球在建水电站中已吊装的最大机组吊装件。它的重量是长征五号的2.5倍,是名副其实的三峡“胖五”。

  在重点工程施工区开展大党建工作,是三峡集团党建工作品牌之一,也是团结带领参建各方党组织共抓党的建设、凝聚推动工程建设强大动力的有力抓手。乌东德工程建设部通过施工区大党建工作平台,将党的建设与工程建设深度融合,两条战线目标一致、相互促进,形成同频共振的工作合力,为新时代大国重器建设强根铸魂。三峡机电公司便是施工区大党建工作的重要参与者、积极推动者。

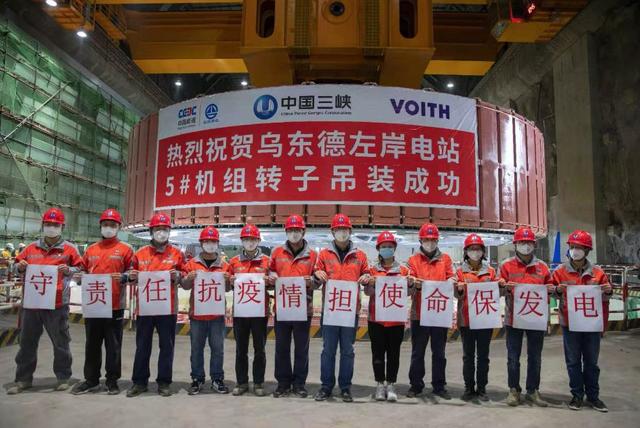

  疫情发生后,在乌东德机电工程大党建的基础上,项目部党支部联合机电工程各建单位第一时间成立“三峡机电乌东德疫情防控党员先锋号”,各个党支部委员、各单位党员和技术骨干积极参与,发挥党员干部在疫情防控中的先锋模范作用。

  “在保障'机电零疫情'前提下,党组织带领大家统一思想,传递信心和力量,统筹推进乌东德机电工程建设,共同克服机电安装过程中面临的各种困难和挑战,为实现重大工程节点目标而努力,确保'发电零延误'!”杜建国说。

  5号转子吊装计划时间临近,重达130吨的转子吊装专用工具平衡梁是个“庞然大物”,受春节放假和疫情发展影响,运输单位的司机和辅助人员不能赶到现场,平衡梁无法运到地下厂房。怎么办?党员先锋号多次讨论研究这个难题,梳理工区现有资源,研判运输形式及潜在的风险,最后决定由几家单位临时组建一支平衡梁运输和装卸队伍。党员先锋号反复模拟演练,精密组织、科学指挥,最终在2月10日成功将平衡梁运至左岸地下厂房。

  由于安装单位组织机构调整,吊装过程中人手不够。一台转子重达2100多吨,吊装风险大,到底吊不吊?谁也不敢轻易做决定。

  “主操作手不在,副操作手顶上!厂家不在,请他们远程指导!转子吊装绝不能摁下暂停键!”项目部果断决定,“把所有问题都想清楚,制定详细的工作预案,坚决按时完成这台转子吊装任务!”

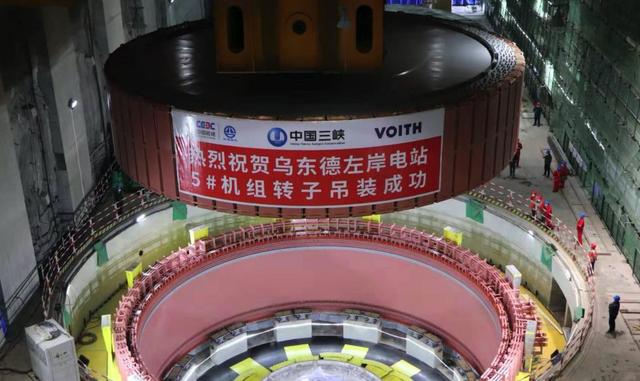

  就这样,在全面总结已经完成的两台转子吊装经验的基础上,各单位做好转子吊装前各项准备,党员先锋号对桥机运行状态、轨道、桥机供电保障等开展联合检查,最终于2月13日将5号机组转子安全顺利吊入机坑。

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
