设为首页  |  加入收藏  |  联系我们
三峡集团白鹤滩水电站工程:防疫建设两不误
2020/2/11 14:02:41    新闻来源:三峡集团

本网讯(杜建伟)今年春节,世界在建的最大水利工程——白鹤滩水电站工地依然是繁忙有序的景象。面对来势汹汹的疫情,三峡集团白鹤滩工程建设部(以下简称“建设部”)团结带领参建各方在加强疫情防控的同时,组织大坝浇筑、引水发电系统、泄洪洞工程等关键项目连续施工,紧盯“安全准点”发电目标推进新时代大国重器建设。

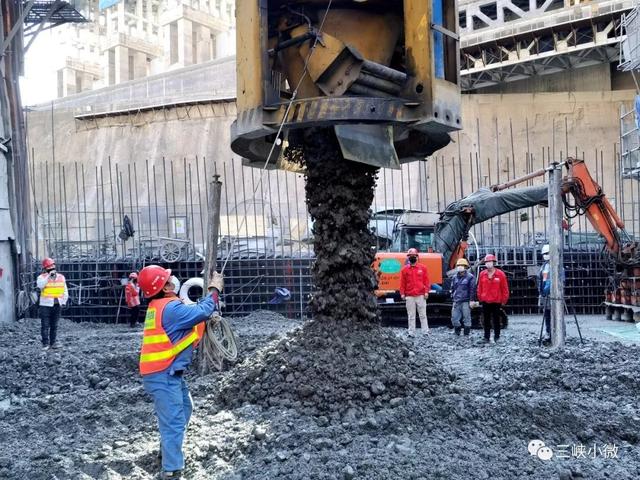

  春节期间大坝浇筑场景

  据了解,在节前,建设部已联合各参建单位梳理了春节期间的施工计划、人员留守安排和物资设备供应等情况,为关键项目连续施工提供了有力保障。

  春节期间,大坝浇筑完成50仓,共浇筑约18.57万立方米混凝土,水垫塘反拱底板和护岸施工等大坝项目亦有序推进;引水发电系统的主厂房、尾水调压室及尾水出口等关键部位一直保持正常施工,左岸厂房2号机组在春节期间完成土建向机电安装交面;泄洪洞工程以“重点部位重点施工”的形式,合理调整工序。

  建设部在安全准点推进工程建设的同时,认真贯彻中央决策部署,落实三峡集团工作要求,把疫情防控工作作为当前最重要的工作来抓,积极组织各参建单位开展疫情防控工作,保障春节期间留守人员的健康,1月26日成立了以建设部主任和党委书记为组长的施工区疫情防控工作领导小组。“我们印发了《新型冠状病毒防控工作方案》,并编制专项应急预案,相关方案、预案均已向地方政府报备。”领导小组组长、建设部主任汪志林告诉记者。

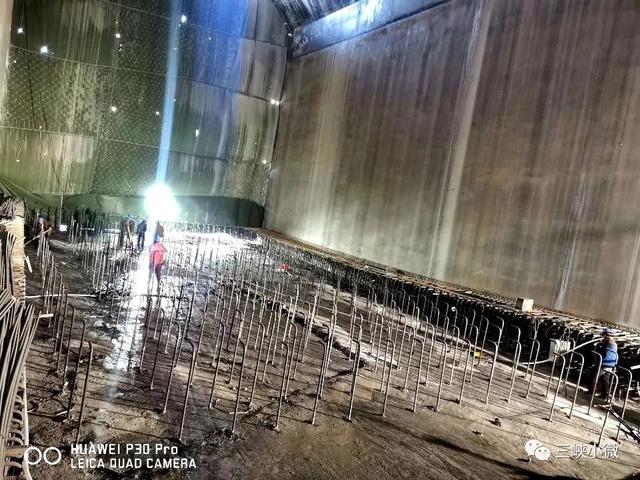

  春节期间泄洪洞龙落尾底板备仓

  各单位按照领导小组要求,对留守人员及节日期间返岗人员进行了网格化、地毯式、全覆盖的入户排查。为保障春节期间坚守一线的作业人员身体健康,领导小组牵头与宁南县人民医院白鹤滩分院和巧家县人民医院等卫生机构建立起通畅的联系渠道,并督促各单位做好办公场所环境卫生整治和消毒杀菌;葫芦口大桥左右岸、低线公路各路口、永久大桥左右岸桥头、大田坝渣场等关键路线,已配合当地政府及公安机关设置卡口。此外,领导小组下设的办公室积极协调地方卫生机构采购必备防护用品和常用药品,第一批采购的口罩已发放至各参建单位。

  针对节后施工, 汪志林表示,白鹤滩水电站将按照中央关于做好防控工作的同时统筹抓好改革发展稳定各项工作的要求,合理组织工程建设生产,对人员返岗做出严密安排。

  目前领导小组已组织各参建单位按照当地政府要求和疫情防控情况,分区域分批次安排人员返工,并对返工人员采取合理的隔离观察措施。针对部分作业点可能出现的人员短缺,建设部正联合有关单位优化施工方案和资源配置,有望将影响降到最低。

  “目前与一季度计划相比,部分工程项目进度滞后,但我们后期能通过加大资源投入,增加工作面,优化施工工序等措施,完成年度建设计划。”汪志林说。

  图片由白鹤滩工程建设部提供

地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
