12月18日20时,随着最后一车碾压混凝土入仓,至此3号至7号坝段浇筑至高程1623米,标志着由水电四局承建的世界最高碾压混凝土重力——黄登水电站大坝碾压混凝土浇筑工作全部结束。
黄登水电站位于云南省兰坪县境内,电站装机容量190万千瓦,年发电量86.29亿千瓦时。最大坝高203米,混凝土总量为350.7万立方米。属Ⅰ等大(1)型工程。工程枢纽主要由碾压混凝土重力坝、坝身泄洪表孔、泄洪放空底孔、左岸折线坝身进水口及地下引水发电系统组成。水电四局主要承担了左右岸坝肩及水垫塘1475米高程以上边坡开挖支护工程、大坝土建及金属结构安装工程、缆机安装及运行、导流洞下闸及封堵等施工项目,同时承担了主坝混凝土生产、运输及浇筑。
黄登水电站碾压混凝土浇筑自2015年5月24日16时正式浇筑,经过31个月的艰苦历程,四局人秉承"五个特别"高原水电人精神,客服了仓号狭窄、廊道密集、混凝土入仓难度大、多种混凝土共同浇筑、施工机械现场布置困难,严格按照"时间一点不浪费,标准一点不降低,程序一点不减少,质量一点不放松"的要求,发扬"发现问题快、解决问题快、沟通协调快"的"三快"作风。同时,结合数字黄登系统的全面应用,实现了大坝浇筑全过程的实时、连续、自动、高精度控制,消除传统施工监管和记录的盲区,并做到大坝施工信息的高效集成和监控,保证高质量、高强度安全施工,实现对大坝内部不可见信息的"可知"、"可控"、"可调"。
2015年7月20日,黄登水电站混凝土浇筑总量成功突破10万立方米大关,累计达到145173.17立方米。
2015年12月份,黄登水电站单月混凝土浇筑量再创新高,混凝土浇筑总量达到184953立方米。
2016年9月5日3时,黄登水电站大坝2016年混凝土浇筑量达到103.85万立方米,顺利突破100万立方米大关。
2016年12月6日,黄登水电站共完成混凝土浇筑2200701.17立方米,顺利突破200万立方米大关。
2017年5月25日,黄登水电站大坝混凝土浇筑量累计达到287.07万方,坝体最大上升高度达到158米。
2017年11月6日,黄登水电站大坝混凝土浇筑量累计达到307.77万方,坝体最大上升高度达到189米……
同时,在2017年1月10日,黄登水电站河床8号坝段高程1538.2米~高程1513.6米二级配混凝土防渗区成功取出一根直径193毫米、长度为24.6米的碾压混凝土芯样,成为目前世界上最长的碾压混凝土芯样,标志着黄登水电站大坝碾压混凝土施工质量和工艺达到了国内领先水平。
碧罗山下沧江啸,八方建设筑坝人,水电四局的建设者从未在胜利前停下脚步,我们全力以赴,为明年5月实现首轮机组发电目标奠定坚实基础,争取再创四局佳绩。
大坝主体形象

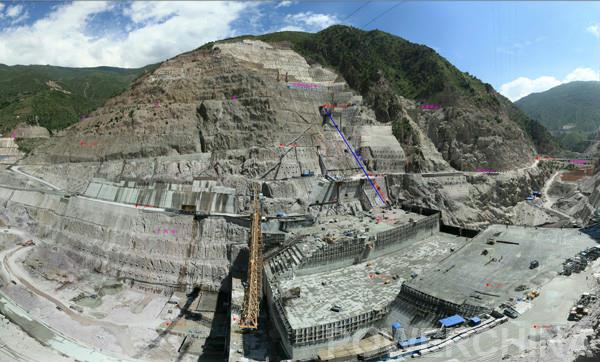

大坝浇筑现场
